📋 L’essentiel à retenir
En rénovation, la dalle ne s’accroche jamais à la maison : une bande compressible de 1 à 2 cm court contre le mur, et la terrasse penche vers le jardin. Les aciers d’attente ne se prévoient qu’en construction neuve conçue pour ça.
- Joint périphérique : bande compressible de 1 à 2 cm sur toute la longueur du mur, sans interruption
- Pente : 1 à 2 % vers l’extérieur, soit 1,5 cm par mètre (4 m de profondeur = 6 cm de dénivelé)
- Niveau : rester environ 3 cm sous le seuil de porte, revêtement non compris
- Structure : décaissement de 20 à 30 cm, tout-venant compacté sur 15 cm, dalle de 10 à 12 cm avec treillis soudé
- Délais : décoffrage entre 3 et 7 jours, carrelage souvent après 6 à 8 semaines
Quarante ans de chantiers m’ont appris une chose : couler une terrasse contre une maison ne rate presque jamais au milieu de la dalle. Ça rate au raccord avec la façade. La dalle bouge, se tasse, se dilate, tandis que la maison reste plantée sur ses fondations. Ajoutez l’eau de pluie qui cherche le point bas, et le seuil de porte-fenêtre à quelques centimètres du béton frais. Trois paramètres, un seul endroit. Voici la méthode que j’applique, étape par étape, accessible même si vous n’avez jamais tiré une règle de maçon. Un avertissement d’emblée : terrain en remblai récent, pente marquée ou terrasse surélevée, ne vous fiez pas à un guide générique. Faites regarder par un professionnel de la structure.

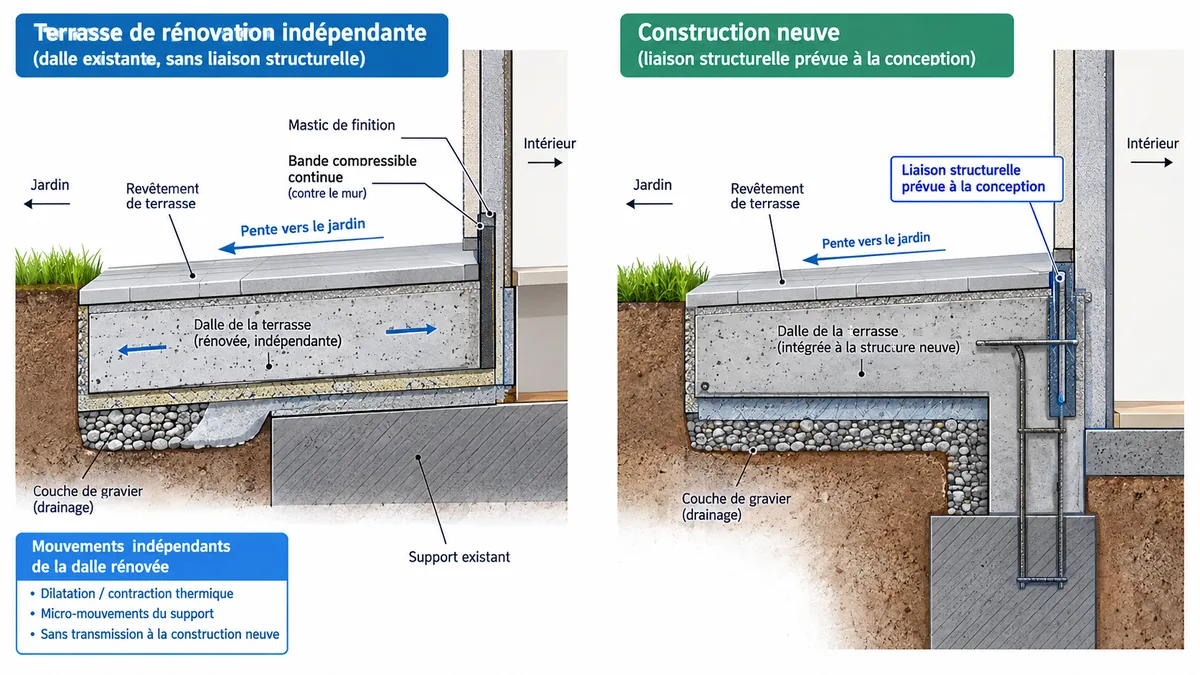

Ancrer ou désolidariser avant de couler une terrasse contre une maison
Rénovation : une dalle généralement indépendante de la maison
Réponse nette : sur une maison existante, on désolidarise. La dalle et le bâti n’ont pas la même assise, donc pas la même vie. Imaginez deux barques amarrées par une corde tendue : la houle en soulève une, l’autre encaisse tout. C’est ce qui arrive à votre mur de soubassement.
Les mouvements viennent de quatre sources : le tassement du sol sous la terrasse, les variations thermiques, le retrait du béton en séchant, et des fondations existantes probablement différentes. Une terrasse de dix tonnes qui descend de quelques millimètres tire sur la façade. Résultat courant : fissures horizontales, enduit rompu.
Construction neuve : le seul cas où des aciers d’attente se prévoient
Une exception, une seule. En construction neuve, la terrasse s’anticipe pendant le ferraillage de la maison : on laisse des aciers d’attente à la bonne hauteur, sachant que la terrasse arrive un peu plus bas que le sol fini (sol à 0, terrasse à -2 cm par exemple). Ça se dessine, ça se calcule, ça se valide par le responsable de la structure.
Ce que ça n’est pas : percer après coup les fondations d’un ouvrage terminé pour y sceller des fers. Ça, c’est fabriquer un pont structurel néfaste. Avant de creuser, arrêtez-vous si vous cochez l’un de ces points :
- Fissures déjà visibles sur la façade ou le soubassement
- Doute sur la nature ou la profondeur des fondations
- Terrain meuble, argileux ou gorgé d’eau
- Grande surface d’un seul tenant, ou forme en L marquée
- Remblai récent, non stabilisé, ou différence de niveau importante à rattraper
| Situation | Solution de principe | Limite à connaître |
|---|---|---|
| Rénovation, maison existante | Dalle désolidarisée, joint périphérique compressible de 1 à 2 cm | Aucun ancrage improvisé par perçage |
| Construction neuve anticipée | Aciers d’attente prévus au ferraillage, hauteur calée sur le sol fini | Décision de conception, à valider par le professionnel de la structure |
| Fissures, remblai, pente forte, grande surface | Diagnostic avant tout coulage | Une dalle sur terre-plein n’est pas toujours la bonne réponse |
Joint périphérique : bande compressible, finition étanche et faux amis
Avant le coulage, vous fixez contre le mur une bande compressible de 1 à 2 cm, en continu : mousse de joint, bande bitumineuse ou polystyrène adapté. Pas de trou aux angles, pas d’interruption devant les seuils. Un centimètre oublié dans un angle, le béton vient toucher le mur, et votre joint ne sert plus à rien. C’est le point faible classique.
L’astuce de mise en œuvre : faites dépasser la bande pendant le coulage, puis recoupez-la au cutter après la prise. Vous évitez de salir l’enduit. On complète ensuite le raccord apparent avec un mastic polyuréthane compatible avec le support, ou un profilé couvre-joint collé côté terrasse seulement, libre côté mur. Sans ça, l’eau s’infiltre et ruisselle le long des fondations. Trois joints, trois rôles, ne les confondez pas :

| Joint | Où | Rôle | Matériau | Erreur à éviter |
|---|---|---|---|---|
| Désolidarisation périphérique | Contre la façade, les poteaux, les regards | Séparer les deux structures | Polystyrène, mousse, bitume (1 à 2 cm) | L’interrompre aux angles |
| Fractionnement | Dans la dalle, sur toute sa hauteur | Absorber retrait et dilatation | Profilé PVC ou trait de scie | Un joint partiel, qui ne descend pas au fond |
| Finition étanche | En surface, au pied du mur | Empêcher l’eau de descendre aux fondations | Mastic polyuréthane souple | Boucher au mortier rigide |
Terrasse et trottoir en béton d’une maison : bande de dilatation et ferraillage 4 LUMY 80, LUMY Habitat

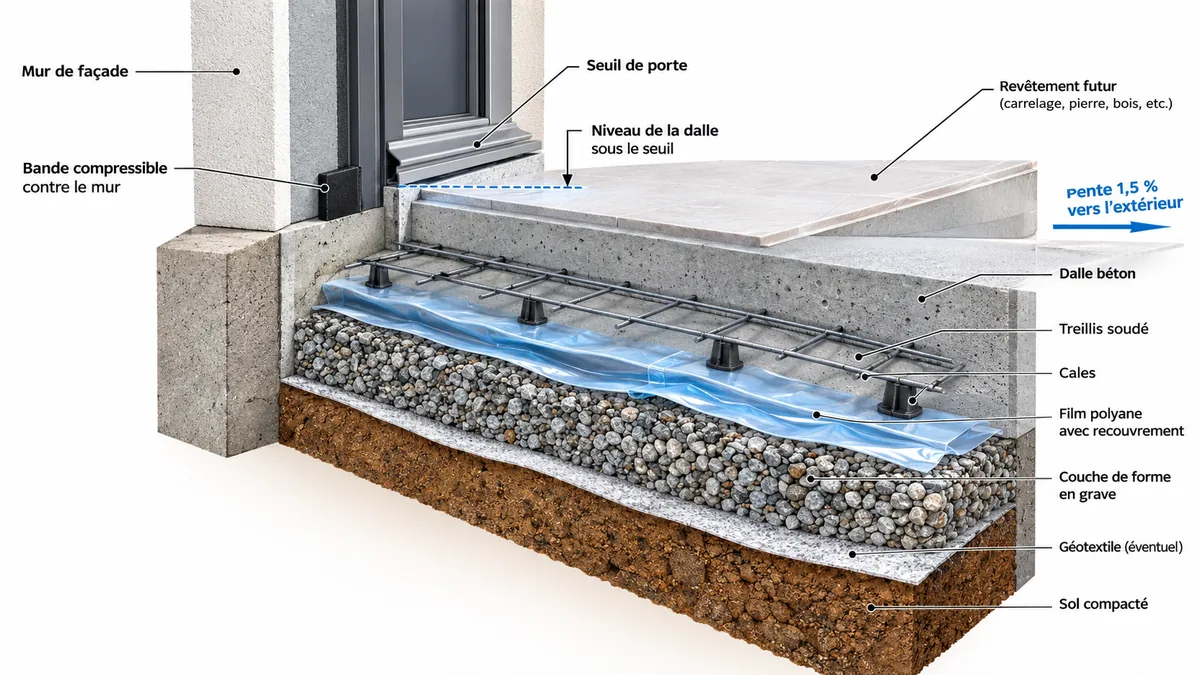

Préparer niveaux, pente et support avant une dalle béton contre façade
Calculer le niveau fini depuis le seuil et diriger l’eau dehors
On ne commence pas par la pelle, on commence par le calcul. La bonne méthode part du haut : le niveau fini côté maison, puis on retire chaque couche pour trouver la profondeur de décaissement. Un joint de dilatation terrasse contre maison impeccable ne vous sauvera pas d’un seuil noyé.

- Partez du seuil de porte et descendez d’environ 3 cm : c’est le niveau fini visé, hors revêtement
- Retirez l’épaisseur du carrelage extérieur et du mortier-colle
- Retirez l’épaisseur de dalle (10 à 12 cm en usage piéton)
- Retirez la couche de forme prévue
- Le résultat donne le fond de fouille côté maison
Ensuite, la pente : 1 à 2 % vers l’extérieur, soit 1 à 2 cm par mètre. Je travaille couramment à 1,5 %. Sur 4 m de profondeur, le bord extérieur descend donc de 6 cm. Contrôlez au cordeau tendu entre piquets, au niveau laser, ou à la règle posée sur une cale de 1,5 cm. Cette pente n’a rien de cosmétique : c’est elle qui évite l’eau stagnante au pied de la façade, cause classique de terre contre mur maison humidité et de remontées dans les murs.
Décaisser, drainer et compacter une assise stable
La solidité vient du dessous, pas du béton. Un hérisson raté fissurera n’importe quelle dalle, même bien ferraillée. La séquence que je déroule sur un chantier de dalle béton classique :
- Implantation aux piquets et au cordeau, angles vérifiés en diagonale
- Décaissement, couramment de 20 à 30 cm selon les couches prévues
- Géotextile sur sol terreux, contre la migration des agrégats dans la terre
- Couche de forme en grave ou tout-venant, environ 15 cm
- Réglage au râteau, puis compactage par passes à la plaque vibrante ou à la dame
Une couche de forme ne se juge pas à son épaisseur seule. Homogène, compactée en plusieurs passes, sans zone molle sous le pied, sans gravats organiques ni terre végétale piégés dedans. Quand je marche dessus et que le talon s’enfonce, je recompacte. Sur remblai récent ou sol douteux, ne validez pas une dalle sur terre-plein sans avis adapté.
Coffrer, poser le film et caler le treillis
Le coffrage matérialise la hauteur et la pente : le haut des planches devient votre guide de tirage. Des planches rigides (27 mm travaillent bien), maintenues par des piquets solides, vissées par l’extérieur. Le béton frais pousse fort, et une planche qui plie vous laisse un bord vaguelette impossible à rattraper. Contrôlez les hauteurs en croisé, sur les quatre côtés.
Vient le film polyane (200 µm est une valeur courante), déroulé sur toute la surface, recouvrements de 15 à 20 cm, relevés soignés sur le coffrage. Double rôle : bloquer les remontées d’humidité par capillarité, et empêcher le support d’aspirer l’eau du béton. Ne le percez pas inutilement.
Le ferraillage ensuite. Pour une dalle piétonne de 10 à 12 cm, un treillis soudé sur cales d’enrobage de 3 à 5 cm suffit. Il ne doit toucher ni le film, ni le coffrage, ni le joint périphérique : on l’arrête à 3 cm du coffrage, et à au moins 5 cm des bords quand la configuration le permet. Un acier apparent, c’est une amorce de rouille et d’éclat.
💡 Le conseil d’André : la veille du coulage, scellez des guides (tubes carrés métalliques ou lattes) dans de petits plots de béton, réglés à la pente exacte. Le jour J, votre règle glisse dessus et la pente sort parfaite sans réfléchir. Vous retirez les guides et comblez au fur et à mesure. C’est le geste qui sépare une terrasse qui évacue d’une terrasse qui garde des flaques devant la baie vitrée.

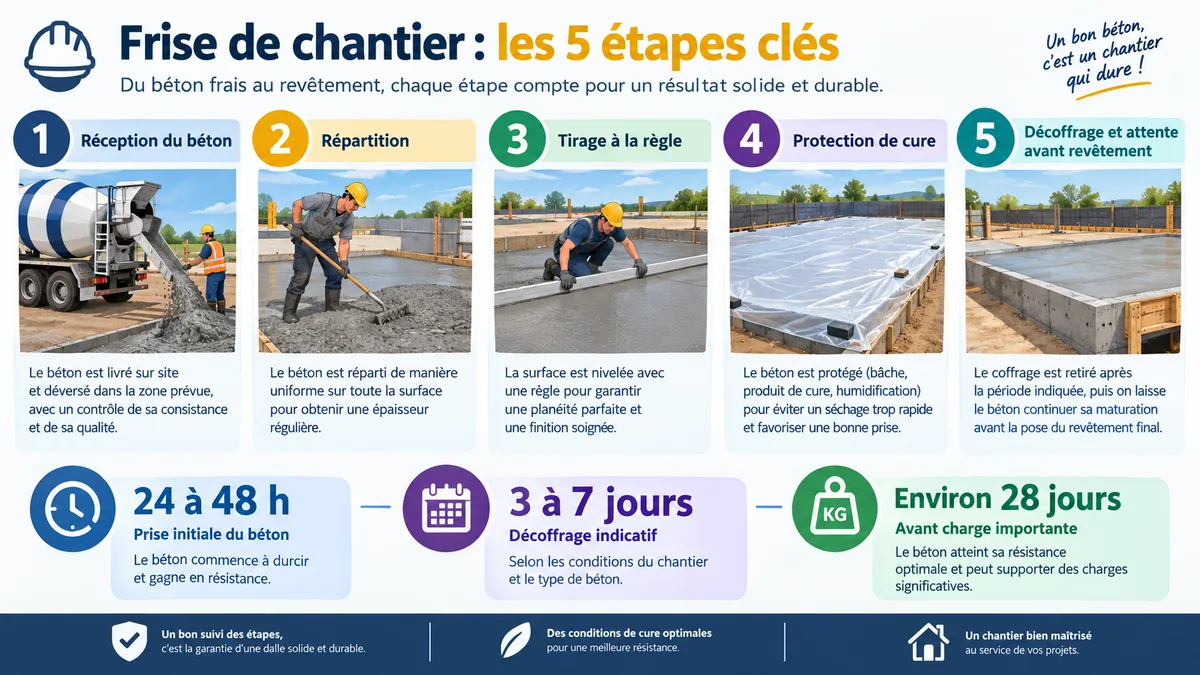

Couler la dalle sans l’interrompre, puis maîtriser la cure
Organiser le coulage, tirer à la règle, protéger le béton frais
Une dalle se coule en une seule opération. Tout se prépare donc avant : accès dégagé pour le camion toupie, brouettes, râteau à béton, règle, taloche, et deux ou trois paires de bras. Calculez le volume : 20 m² sur 10 cm font 2 m³. Au-delà de quelques mètres cubes, le béton prêt à l’emploi livré vaut mieux qu’un dosage à la pelle en bétonnière, question de régularité.
Commencez contre le mur, donc contre le joint, et tirez vers l’extérieur. Répartissez, vibrez modérément en tapotant le coffrage, tirez à la règle en appui sur les guides, talochez dès que l’eau de surface disparaît. Finition légèrement rugueuse dehors : c’est antidérapant. Et surveillez vos pieds, ne repoussez jamais le treillis vers le fond pendant le tirage.
Cure et décoffrage : attendre avant de charger ou de carreler
La cure du béton limite le retrait et la fissuration. J’ai vu des dalles coulées en plein cagnard « pudrer » en surface et se couvrir de faïençage en deux jours. Le ciment a besoin de son eau pour finir sa réaction : bâchez, arrosez en pluie fine, ou appliquez un produit de cure juste après surfaçage. Protégez du soleil, du vent, de la pluie battante et du gel.

- 24 à 48 h : prise initiale, on marche dessus avec précaution
- 3 à 7 jours : décoffrage des planches, selon météo et résistance
- 21 à 28 jours : séchage à cœur, avant sollicitation importante
- 6 à 8 semaines : pose d’un carrelage, selon le système et l’humidité résiduelle
Fractionner la dalle et traiter à part une terrasse surélevée
Les joints de fractionnement découpent les grandes surfaces et les formes en L. Les repères varient selon les systèmes : portions d’environ 15 m², ou 25 m² et 5 m linéaires, certains fabricants n’en imposant qu’au-delà de 40 m² ou 30 m linéaires. Prudence plutôt qu’audace. À défaut de profilé posé avant coulage, on tronçonne la dalle après 24 à 48 h.
Point que 90 % des tutoriels oublient : un joint de la dalle se reprend dans le futur carrelage par un joint de mouvement, au même aplomb. Pas de carreau continu par-dessus, sinon la dalle travaille et le carrelage casse le premier.
Reste la terrasse surélevée. Empiler du remblai et poser une dalle dessus, c’est un tassement programmé. Franchir une hauteur importante ou s’appuyer sur du remblai demande de vérifier si un ouvrage structurel, des fondations adaptées ou une étude sont nécessaires. Même logique de prudence que pour ventiler un sous-sol enterré : on traite la cause, pas le symptôme.
| État du support | Signal | Orientation |
|---|---|---|
| Terrain naturel, compacté | Sol ferme, homogène | Dalle sur terre-plein envisageable |
| Remblai récent | Terre rapportée, non stabilisée | Attendre ou faire qualifier le sol |
| Pente forte, hauteur importante | Plus de quelques dizaines de centimètres à rattraper | Ouvrage structurel, avis professionnel |
| Proximité immédiate des fondations | Décaissement qui déchausse la semelle | Arrêt du chantier, diagnostic |
Une terrasse réussie, franchement, ça se voit à deux endroits : le trait net du joint au pied du mur, et l’absence de flaque après l’orage. Le reste n’est que patience. Pendant la cure, occupez-vous de chantiers plus légers, comme isoler une porte contre le froid, ou tester 7 remèdes de grand-mère contre les fourmis volantes qui apprécient les dalles fraîches. Et méfiez-vous des promesses miracles sur l’humidité, comme celles que je décortique dans mon avis sur l’inverseur de polarité.
Questions fréquentes
Comment combler l’espace entre ma terrasse et ma maison ?
Cet espace doit rester un joint de mouvement, pas un bouchon. Bande compressible avant le coulage, recoupée proprement après la prise, fond de joint si la profondeur le demande, puis mastic souple compatible avec le support en finition. Un mortier rigide annulerait la désolidarisation et transmettrait les efforts au mur.
Quel joint entre ma terrasse et le mur de la maison ?
Un joint périphérique de désolidarisation, en matériau compressible : polystyrène, mousse de joint ou bande bitumineuse, en bande continue de 1 à 2 cm comme repère courant, à adapter au système et à la configuration. Ne le confondez pas avec le joint de fractionnement, qui se place dans la dalle elle-même pour absorber retrait et dilatation.
Faut-il une autorisation pour couler une terrasse en béton ?
Ça dépend de la hauteur de l’ouvrage, de l’emprise créée, du secteur et des règles de votre plan local d’urbanisme, consultable sur le Géoportail de l’urbanisme. Une terrasse de plain-pied et un projet surélevé ne se traitent pas pareil : dès que l’aspect extérieur ou l’emprise changent sensiblement, les formalités évoluent. Vérifiez les cas de déclaration préalable de travaux, appelez le service urbanisme de votre mairie, et lisez le règlement de lotissement ou de copropriété, souvent plus restrictif.
Comment faire une terrasse en béton surélevée ?
Une simple dalle posée sur du remblai n’est pas automatiquement adaptée. Commencez par qualifier la hauteur à rattraper, la nature et l’âge du remblai, la pente du terrain et la distance aux fondations. Si la stabilité n’est pas démontrée, orientez-vous vers une solution structurelle, des fondations dimensionnées ou l’avis d’un professionnel plutôt que d’empiler de la terre.
